El Espejismo del 3D: Por Qué tu Modelo Digital no te Salvará en un Arbitraje
La Falsa Seguridad del 3D Superdetallado
Esta premisa es un disparo a los pies. En el implacable entorno de los arbitrajes de infraestructura, un modelo BIM fabuloso, lleno de detalles, carece de valor si no está vinculada de la trazabilidad contractual. Cuando un proyecto fracasa financieramente, la contraparte no atacará la calidad del modelo; destruirá el vacío probatorio entre las decisiones tomadas en el entorno digital y las cláusulas del contrato.
El Diagnóstico Legal
La causa de la debilidad legal recae en la dinámica de cómo opera su propio equipo técnico. Semanalmente, los coordinadores resuelven cientos de interferencias en el modelo BIM. Esta práctica es letal si no está conectada integralmente a todas las áreas del proyecto, especialmente al equipo de obra. Cuando un técnico modifica una ruta para evitar una colisión espacial, toma decisiones que impactan la productividad del equipo de obra y la ruta crítica. Si estas resoluciones no se traducen en Solicitudes de Información (RFIs) o alertas tempranas formales, se produce una silenciosa ampliación del alcance que el contratista (o tu propia empresa) asume a pérdida neta. Ante un proceso legal, el divorcio entre el equipo de modelado y el equipo legal genera un vacío inmenso en la sustentación. Para que un perito determine la relación de causalidad entre un evento disruptivo y sus sobrecostos, requiere evidencia vigente y real irrefutable.
La Evidencia Real
Esta vulnerabilidad no es teórica; está validada por la jurisprudencia y la evidencia pericial global. El primer gran litigio documentado sobre el uso de modelos de información ilustra magistralmente esta trampa.
En el ámbito de la retención de datos, el caso británico Trant Engineering Ltd v Mott MacDonald Ltd marca un precedente global crítico. A raíz de una factura impaga, el proveedor de diseño revocó unilateralmente el acceso del contratista principal al Entorno de Datos Comunes (CDE). El contratista enfrentó la paralización total de la obra y tuvo que rogar una medida cautelar judicial para recuperar sus propios datos, depositando cientos de miles de libras en la corte.
Tomando como ejemplos casos internacionales, en megaobras complejas, los tribunales hoy aceptan el «muestreo estadístico» para resolver reclamos. Si usted no estructura rigurosamente la trazabilidad de sus metadatos, el perito contrario utilizará herramientas estadísticas para identificar patrones de fallas y proyectarlos sobre todo el contrato. Una mala clasificación técnica lo deja indefenso ante extrapolaciones y penalidades multimillonarias. La tecnología solo salva la inversión cuando el contrato obliga a usarla como verdad técnica. Un estudio en la industria saudí auditó un reclamo de 1.870.000 dólares por retrasos y escasez de materiales. Al integrar rigurosamente la gestión digital con los mecanismos de un contrato colaborativo estandarizado, la trazabilidad milimétrica depuró la exageración del cliente, reduciendo el laudo a 188.000 dólares y mitigando 275 días de exposición a gastos generales.
| Escenario de Proyecto | Mecánica de Riesgo Contractual | Impacto Financiero en Arbitraje o JRD |
|---|---|---|
| Modelo Técnico No Vinculante | Interferencias resueltas en la sombra sin RFIs. CDE controlado por terceros. | Evidencia desestimada por el perito. Atrasos absorbidos por el contratista. Riesgo de secuestro de información. |
| Integración Digital-Contrato | Modelo vinculado al cronograma. Alertas tempranas forzadas. CDE inalienable. | Trazabilidad probatoria absoluta. Ampliaciones de plazo concedidas. Penalidades por retraso anuladas. |

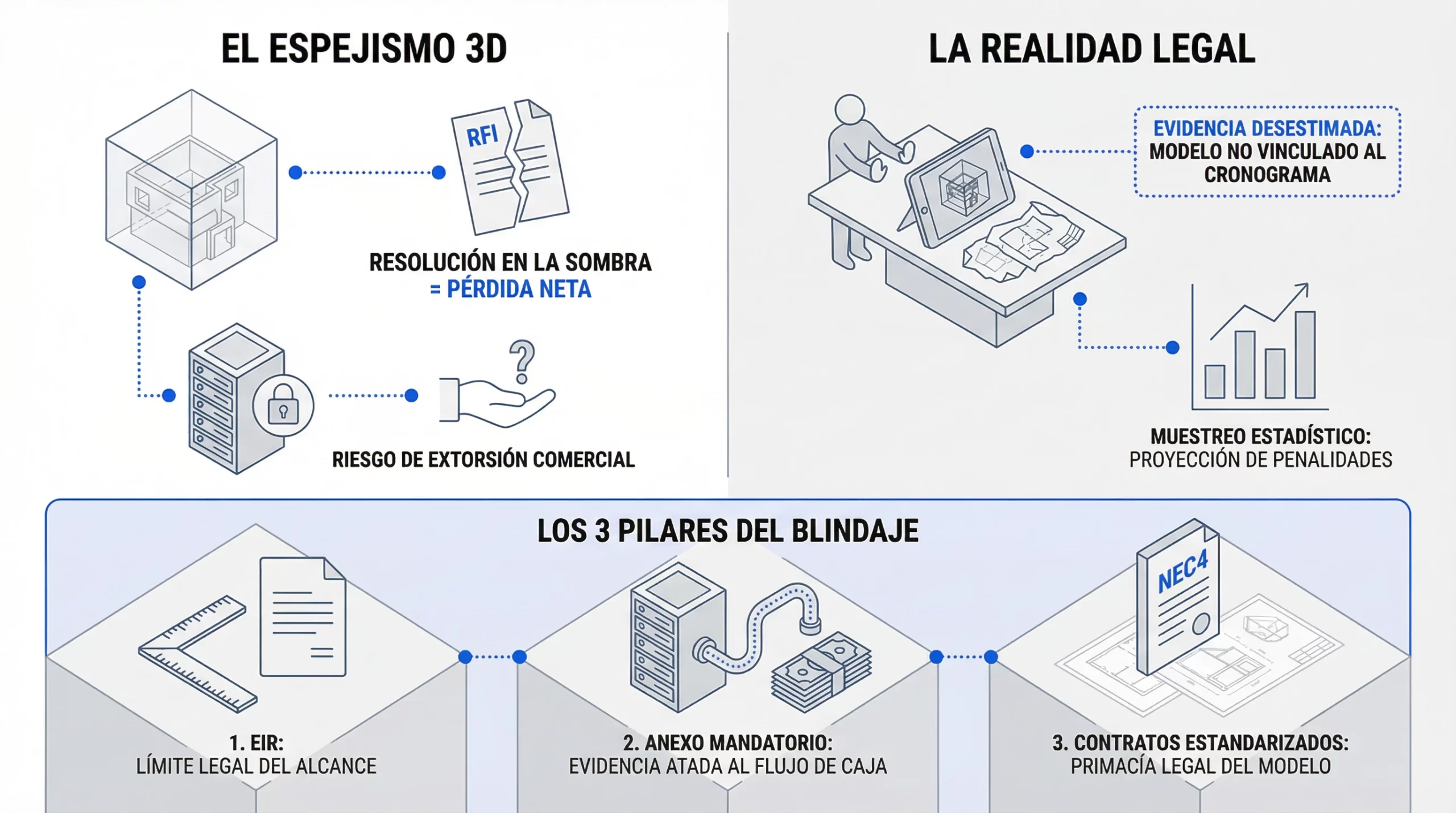

El Blindaje Contractual: La Solución
La pérdida de la inversión en construcción, en mercados como el nuestro donde se registran miles de obras paralizadas por incumplimientos, no se detiene comprando mejores licencias de software. El Gerente de proyectos debe exigir tres pilares innegociables hoy mismo:
Conceptos Clave para la Gerencia

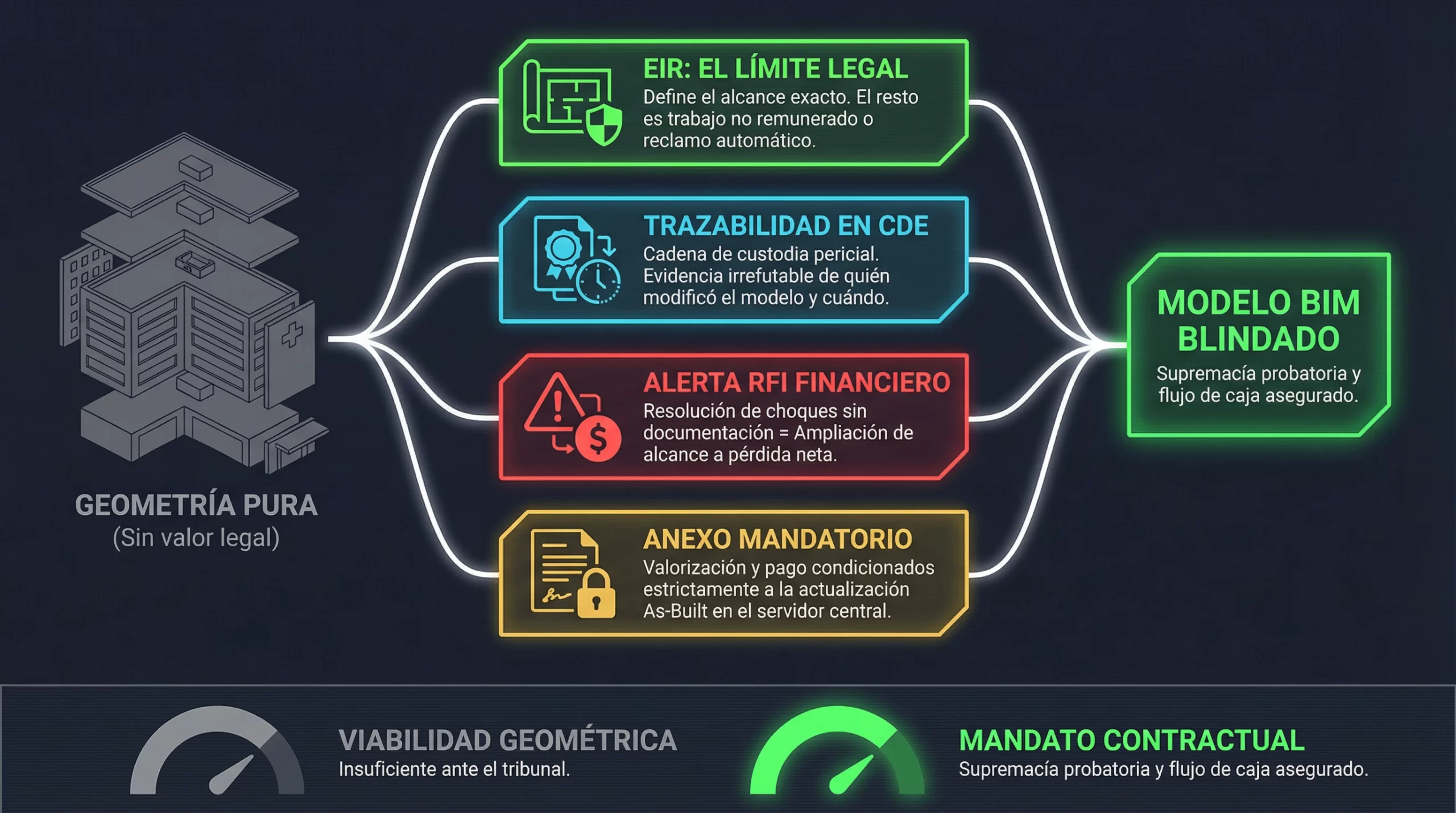

Para no ser engañado por su propio equipo técnico, la alta dirección debe dominar tres términos desde su impacto financiero:
Preguntas Frecuentes (FAQ)
1. «Si ya resolvimos todos los choques en el modelo antes de construir, ¿por qué los subcontratistas me exigen adicionales en campo?»
Porque la solución fue técnica, no legal. Al mover una ruta en el software sin emitir un RFI o una orden de cambio formal, el subcontratista construye en campo basándose en su presupuesto original. El desvío físico no documentado genera el sobrecosto. Usted evitó el choque físico, pero absorbió íntegramente el impacto financiero.
2. «El Estado ya nos exige planos finales al terminar la obra. ¿Para qué gastar en asesores para redactar protocolos digitales desde el día uno?»
Porque los planos estáticos están legalmente muertos para probar impactos dinámicos. En un arbitraje por 8 meses de atraso, el perito destruirá esos planos porque no pueden demostrar el estado exacto de la obra en el momento del evento disruptivo. El registro digital indexado al tiempo es su única salvación probatoria real.
3. «La obra está atrasada y la presión del cliente es brutal. ¿Me pide que frene a los ingenieros para llenar metadatos y firmar flujos en un servidor?»
Absolutamente. Avanzar ciegamente sin trazabilidad es financiar su propia quiebra. Cada avance físico no registrado formalmente en el modelo es trabajo que la supervisión puede rechazar o negarse a valorizar. La urgencia operativa sin blindaje legal es el origen de las mayores pérdidas en la construcción.
💬 Conclusión y llamada a la acción
La complacencia es el precursor directo de la ruina financiera en megaproyectos. Asumir que las herramientas de coordinación espacial mitigarán por sí solas los riesgos operativos y legales es una negligencia gerencial inexcusable. Se le insta de manera imperativa a auditar profundamente sus contratos actuales antes del próximo cierre de mes y a buscar asesoría especializada en estructuración digital a nivel directivo; porque cuando la controversia estalle, lo único que se interpondrá entre su empresa y una penalidad multimillonaria será la fuerza jurídica de sus datos.
