LA BRECHA DEL AS-BUILT 3D: POR QUÉ LOS MODELOS NO SUPERAN LA FASE DE OPERACIÓN (Y CÓMO ASEGURAR TU LIQUIDACIÓN)

Las inconsistencias en los modelos as-built 3D BIM que generan observaciones y retrasos en los pagos son un desafío constante en la industria. Muchos profesionales entregan modelos visualmente impactantes, pero las omisiones en la estructuración de datos resultan en ciclos de revisión interminables. La diferencia entre un modelo as-built aceptado a la primera y uno observado radica en el entendimiento de su ciclo de vida. En este artículo, exploraremos cómo crear entregables BIM robustos bajo estándares ISO 19650, optimizar la gestión de parámetros COBie y garantizar que tu modelo AIM sea el pilar del Facility Management BIM.

Qué es la Brecha de Información As-Built y por qué ocurre

Entendiendo la desconexión entre diseño y operaciones

La documentación As-Built es un entregable contractual crítico. El objetivo no es solo entregar geometría que luzca bien, sino documentar la recepción del edificio de manera precisa y funcional para su futura gestión.

El desafío surge de una asunción errónea: creer que los modelos de la fase de diseño u obra servirán automáticamente para el FM (Facility Management). El problema es que si no se definen los Requisitos de Intercambio de Información (EIR) con claridad, los contratistas trabajan a ciegas. En esencia, un modelo as-built 3D no se convierte por arte de magia en un modelo para Facility Management BIM.

A menudo, las nomenclaturas utilizadas en fase de proyecto no son compatibles con la fase de operación. Los sistemas de clasificación, valiosos durante la construcción, pueden volverse ruido para el gestor del activo. Mucha información de diseño es superflua en operaciones, entorpeciendo la creación de un Modelo AIM (Asset Information Model) verdaderamente funcional.

La división del modelo por lotes de obra, por ejemplo, pierde sentido durante la fase de operación, donde el edificio debe entenderse como un sistema integral.

Modelo BIM as-built frente a obra real: precisión absoluta y cero desviaciones.

Las dos naturalezas de la información incompleta

Inconsistencias Operativas

A lo largo de un proyecto complejo, es natural que ocurran desviaciones en el flujo de información. Una inconsistencia operativa suele ser un desajuste no intencional producido por la velocidad de ejecución o la falta de coordinación en tiempo real. Por ejemplo, un mapeo erróneo en el procesamiento de parámetros COBie o una clasificación desactualizada. Aunque no hay mala intención, el resultado es una pérdida de trazabilidad que afecta la calidad del entregable.

Omisiones Estructurales

Por otro lado, encontramos deficiencias que nacen de una mala planificación desde el origen. Esto ocurre cuando se opta por entregar solo geometría para cumplir el hito, sacrificando deliberadamente la carga de datos paramétricos. Ignorar los requerimientos de sistemas MEP, o presentar un LOD aparente que no está respaldado por información técnica (fichas, manuales, garantías), representa una falla estructural en el cumplimiento del contrato BIM.

Los desafíos operativos que comprometen el modelo

Antes de modelar, el equipo debe tener certeza absoluta: ¿Quién operará el modelo? ¿Desde qué plataformas? Si esto no está resuelto desde el Plan de Ejecución BIM (BEP), el esfuerzo se diluye. El primer paso crucial es identificar y parametrizar los elementos sujetos a mantenimiento bajo estándares ISO 19650.

La realidad del sector es que rara vez el Facility Manager está integrado durante la fase de construcción. Esta desconexión obliga a los contratistas a adivinar requisitos vagos, lo que inevitablemente desencadena en observaciones durante la entrega y retrasos en las liquidaciones cuando el cliente audita el modelo contra la realidad física.

Mantener las plataformas colaborativas al día requiere disciplina. Los plazos ajustados suelen provocar que se entreguen modelos de «fachada»: impecables visualmente, pero vacíos de la metadata necesaria para operación. La consecuencia directa son sobrecostos de reingeniería de datos para el propietario en el futuro.

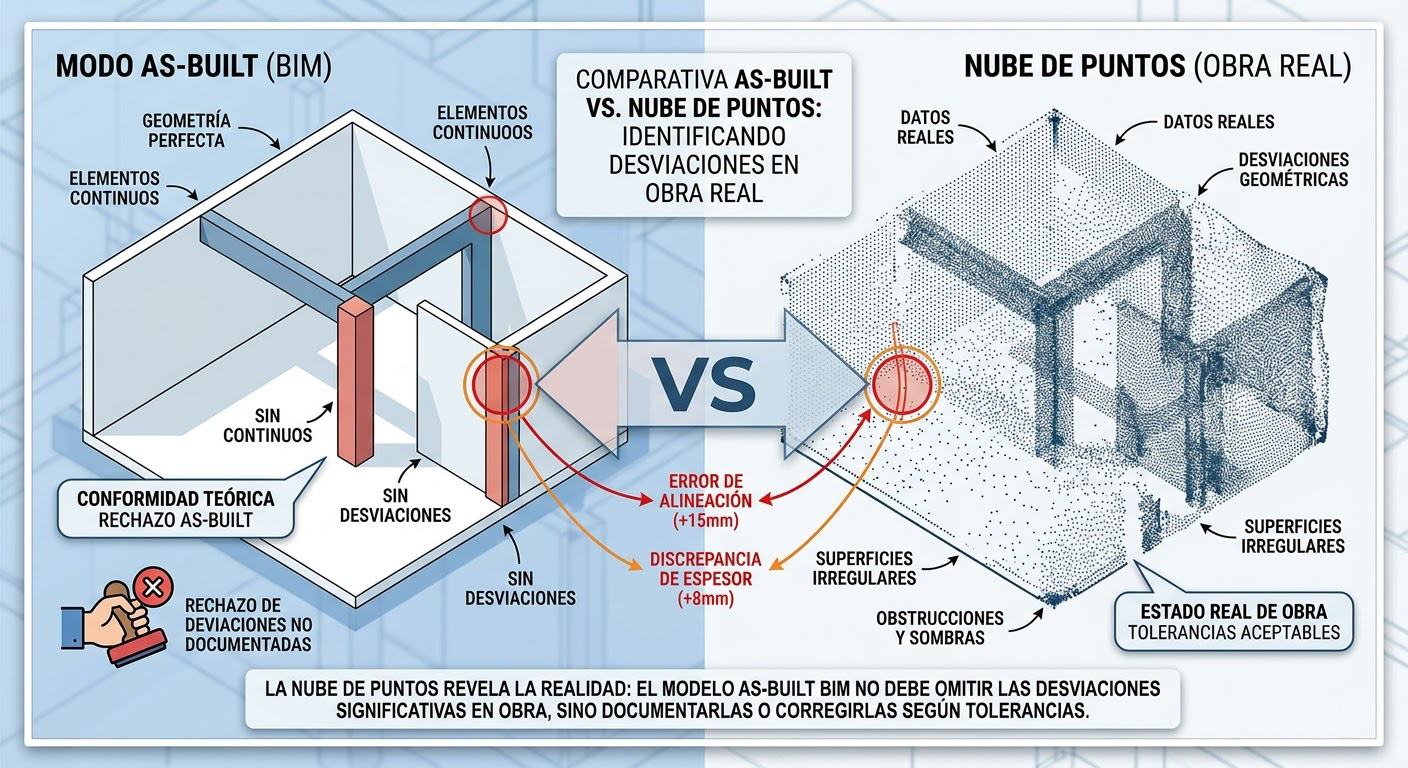

Comparativa de Modelo BIM as-built frente a nube de puntos de la obra real

Las 5 inconsistencias más críticas en la entrega del modelo

1. Falta de sincronización

El hábito más destructivo para la calidad del modelo es postergar la actualización as-built para el final de la obra. En ese punto crítico, los equipos se desmovilizan y la trazabilidad de los cambios menores desaparece. Si no se instaura un flujo para reflejar en el modelo las modificaciones (RFIs) al instante, el modelo digital pierde sincronía con la realidad física.

2. Deficiencias en COBie

La hoja de cálculo COBie requiere una orquestación perfecta entre disciplinas. Es habitual encontrar entregas incompletas, donde los valores caen en campos erróneos o simplemente faltan propiedades clave. Auditar manualmente esto a final de obra es inviable.

3. Geometría no validada

La verificación in situ es el control de calidad definitivo para certificar que la geometría del modelo coincide milimétricamente con el activo físico. Sin esta validación, las tolerancias de obra y los ajustes de campo quedan fuera del registro histórico. Invertir en validación cumple estándares ISO 19650.

4. Carencia de atributos FM

Un modelo as-built que no aloja metadata confiable sobre los sistemas instalados es apenas una maqueta digital estéril. Olvidar vincular las fichas técnicas, los programas de mantenimiento preventivo y las garantías limita de forma drástica el retorno de inversión.

5. Desestructuración MEP

La lógica de modelado impacta directamente en la extracción de datos. Modelos con activos huérfanos sin asignación de sistema, espacios mal definidos, o interferencias no resueltas imposibilitan la simulación de flujos y la gestión de energía, anulando el propósito para operaciones.

Cómo se audita la viabilidad del modelo As-Built

Auditoría Normativa (ISO 19650)
Los clientes avanzados aplican un diagnóstico objetivo para medir la madurez y fidelidad de la información. Esta auditoría certifica que el modelo responde sin fisuras a los Requisitos de Información del Activo (AIR) y a las pautas del BEP, protegiendo al promotor de heredar bases de datos inservibles.
Verificación mediante Escaneo Láser 3D
La tecnología de escaneo captura nubes de puntos de altísima densidad, digitalizando la realidad milímetro a milímetro. Al superponer esta nube con el modelo BIM proyectado, se ejecuta un análisis de varianzas automatizado que asegura sin lugar a dudas que el entregable refleja el estado real.
Control Automatizado de Parámetros
Mediante herramientas de comprobación, se establecen reglas paramétricas estrictas para validar la completitud de la data. Si el BEP exige índices de resistencia al fuego, el software aísla visualmente todas las instancias que incumplen la norma, permitiendo subsanación enfocada.
Detección de Inconsistencias Multidimensionales
La validación audita la coherencia entre la topología 3D y la planimetría 2D extraída. Cualquier discrepancia entre los planos impresos y el modelo digital vivo es levantada como no conformidad, garantizando el modelo como única fuente de verdad (SSOT).

Impacto de las inconsistencias en la entrega del modelo

Retrasos en certificaciones y liquidación de obra

Un entregable BIM observado activa los mecanismos contractuales de protección del promotor. Es estándar que se retenga un porcentaje de la certificación final hasta que toda la documentación técnica y garantías estén conformes.

Dado que el modelo BIM es un componente troncal de las obligaciones contractuales (ISO 19650), los ciclos de corrección repetitivos congelan el flujo de caja del contratista y desgastan la relación comercial.

5%Retención habitual
Porcentaje de la liquidación que suele quedar condicionado a la entrega conforme del modelo as-built.
1 añoFase de transición
Período crítico donde los datos del modelo son vitales para activar garantías y seguros.
LOD/LOIMétricas de Aceptación
El incumplimiento del Nivel de Información Necesaria es la principal causa de rechazo del dossier.

Multiplicación de los costos operativos (OPEX)

La industria reconoce que cerca del 80% del Costo Total de Propiedad (TCO) de un activo ocurre durante su operación. Un modelo as-built deficiente obliga al equipo de FM a realizar levantamientos costosos en la etapa de post-construcción.

80%Costos Operativos (OPEX)
Impacto económico a largo plazo donde la calidad del modelo BIM resulta fundamental para la eficiencia.
20%Inversión Inicial (CAPEX)
Fases de diseño y construcción, donde se debe asegurar la inversión en captura de datos fidedignos.

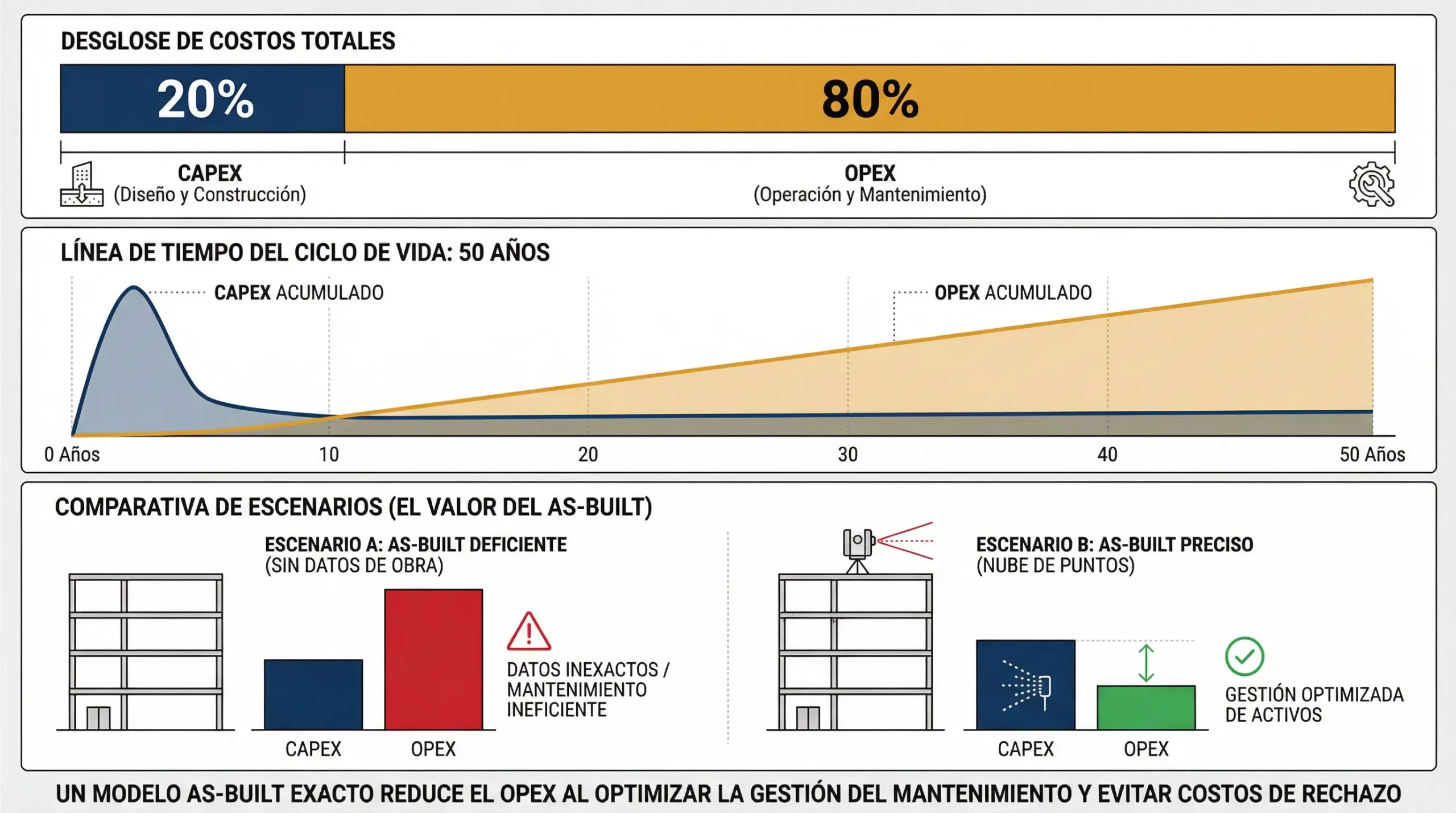

Gráfico del impacto de los costos operativos OPEX frente a la inversión inicial CAPEX en el ciclo de vida de un edificio

Fricciones para el despliegue del Asset Information Model (AIM)

El Asset Information Model (AIM) es el ecosistema de datos que respalda la gestión diaria, mantenimiento y futuras renovaciones del edificio.

Sin un As-Built saneado como punto de partida, es imposible migrar la información hacia un AIM estructurado. El promotor pierde la oportunidad de conectar el gemelo digital con sensores IoT o plataformas GMAO/CAFM.

💬 ¿Tus entregables as-built enfrentan constantes ciclos de observación y retienen tus liquidaciones?

En KR Gestión de Proyectos auditamos y optimizamos tu modelo bajo estrictos estándares ISO para asegurar una transición impecable hacia Operaciones y Mantenimiento.

Agenda una Auditoría de Entregables BIM ➔

Protocolo para garantizar entregables BIM de alta calidad

1. Actualización ContinuaSincroniza el modelo a la velocidad de la obra. Modela cada RFI y cambio de ingeniería de inmediato.
2. Gobernanza CDEGestión centralizada en el Entorno de Datos Común para trazabilidad absoluta y evitar versiones obsoletas.
3. Scan-to-BIMVerificación milimétrica comparando nubes de puntos con el modelo MEP proyectado en hitos clave.
4. Normativa ISO 19650Procesos estandarizados. Define el Nivel de Información Necesaria (LOIN) y asigna responsables.
5. Pre-Auditoría InternaModel Checking automatizado antes de la entrega formal para depurar interferencias y validar metadatos.

Adoptar este protocolo de aseguramiento de calidad transforma el modelo as-built de un mero requisito burocrático a un activo de alto valor, facilitando la liquidación sin fricciones contractuales.

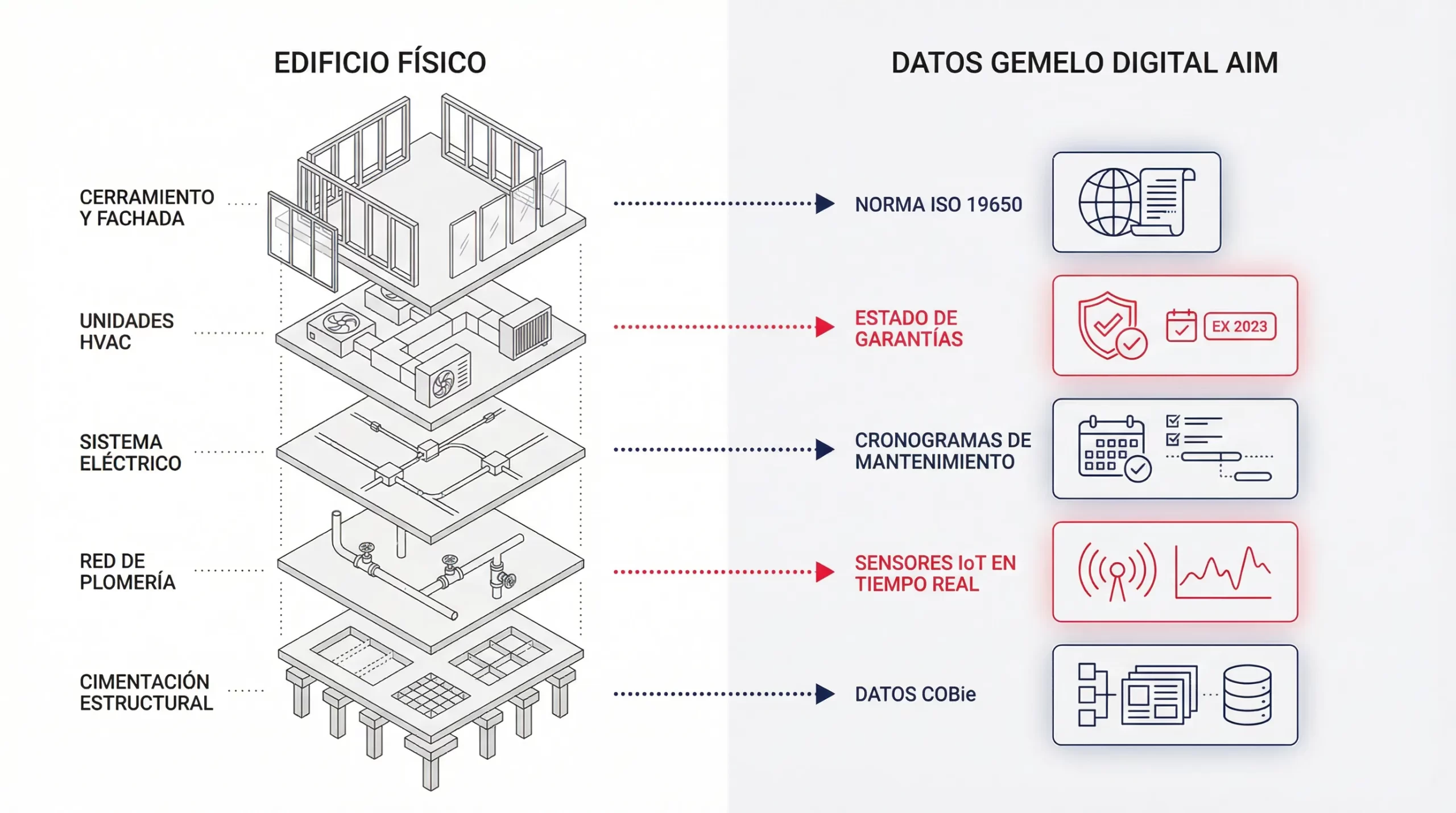

Representación de un Gemelo Digital AIM en la fase de Facility Management

Conclusión

Las observaciones en las entregas as-built y los consecuentes retrasos en las liquidaciones no son inevitables; son el resultado de tratar la gestión de la información como un evento aislado al final de la obra, en lugar de un proceso continuo.

Adoptar la mejora continua mediante estándares ISO 19650, tecnología de captura de realidad y validación periódica eleva tu nivel de servicio. De este modo, pasarás de entregar simples «maquetas 3D» a facilitar verdaderas bases de datos operativas (AIM) listas para el Facility Management.

El prestigio de tu empresa y la salud de tu flujo de caja dependen de la confiabilidad de tus entregables. Invertir en auditorías y procesos de calidad hoy, asegura la satisfacción del cliente y la rentabilidad de tus proyectos mañana.

Conceptos clave para la Excelencia As-Built

  • Sincronización en tiempo real: Registrar los cambios constructivos conforme ocurren previene la pérdida de trazabilidad y el temido «reproceso final».
  • Cumplimiento de la norma ISO 19650: Establecer reglas claras de intercambio de información desde el día cero homogeneiza el trabajo de todas las subcontratas.
  • Verificación tecnológica: El escaneo láser 3D elimina la subjetividad, comparando el gemelo digital con la obra real con precisión indiscutible.
  • Prioridad en los datos (LOI): Un modelo para mantenimiento requiere parámetros robustos, no solo alta definición geométrica (LOD).
  • Centralización colaborativa (CDE): Mantener una única fuente de verdad (SSOT) elimina los conflictos por versiones desactualizadas y agiliza las aprobaciones.
La calidad, integridad y estructura de la información son los verdaderos garantes de una recepción de obra exitosa.

Dudas frecuentes

1. ¿Cuál es la principal causa de la brecha de información en modelos As-Built BIM?

La causa principal radica en la desconexión entre la fase de diseño/construcción y la fase de operación. Se suele modelar pensando en resolver interferencias en obra, omitiendo estructurar los datos (parámetros COBie, manuales, clasificaciones) que el Facility Manager necesitará durante el ciclo de vida del edificio.

2. ¿Por qué los clientes observan modelos que visualmente parecen terminados?

Las observaciones ocurren porque la belleza geométrica no garantiza la utilidad operativa. Los clientes rechazan entregables que presentan inconsistencias entre los planos 2D y el modelo 3D, deficiencias en sistemas MEP o falta de metadata técnica. Un modelo sin información estructurada no es apto para integrarse en un sistema de mantenimiento.

3. ¿Cómo aseguran las auditorías la precisión de un modelo BIM?

Las auditorías de calidad emplean herramientas de Model Checking automatizado para validar reglas de propiedades y formatos. Además, aplican validaciones espaciales cruzando la topología del modelo contra nubes de puntos extraídas mediante escaneo láser (Scan-to-BIM), certificando que el modelo cumple con las tolerancias exigidas en el BEP.

4. ¿Qué impacto tiene un entregable deficiente en la rentabilidad del proyecto?

El impacto es doble: a corto plazo genera retrasos en la aprobación de certificaciones y liquidaciones finales para el contratista. A largo plazo, traslada un problema de «deuda de información» al propietario, encareciendo los costos operativos (OPEX) y bloqueando la implementación de platforms avanzadas de gestión de activos.

5. ¿Cómo puedo asegurar que mi modelo As-Built sea aprobado sin contratiempos?

El éxito requiere un cambio de enfoque: audita tu modelo de forma continua, no solo al final. Centraliza el trabajo en un CDE, actualiza los cambios de obra progresivamente, verifica la geometría con levantamientos in situ y asegúrate de cumplir estrictamente con los Requisitos de Información dictados bajo la norma ISO 19650 antes de la entrega final.
